捷運路線圖
計畫緣起
考量大里、霧峰、太平等地區因近年來的人口、交通快速成長,所形成之大平霧地區及市區至屯區間運輸走廊亦包括其中,爰研提臺中都會區大眾捷運系統屯區捷運可行性研究,規劃範圍包括臺中市南區、東區、北屯、大里、太平及霧峰等區域,希冀帶動屯區及市區觀光及經濟的發展,並能滿足通勤、通學旅次基本需求,能符民眾所需,有效帶動大臺中地區整體均衡發展。
計畫內容

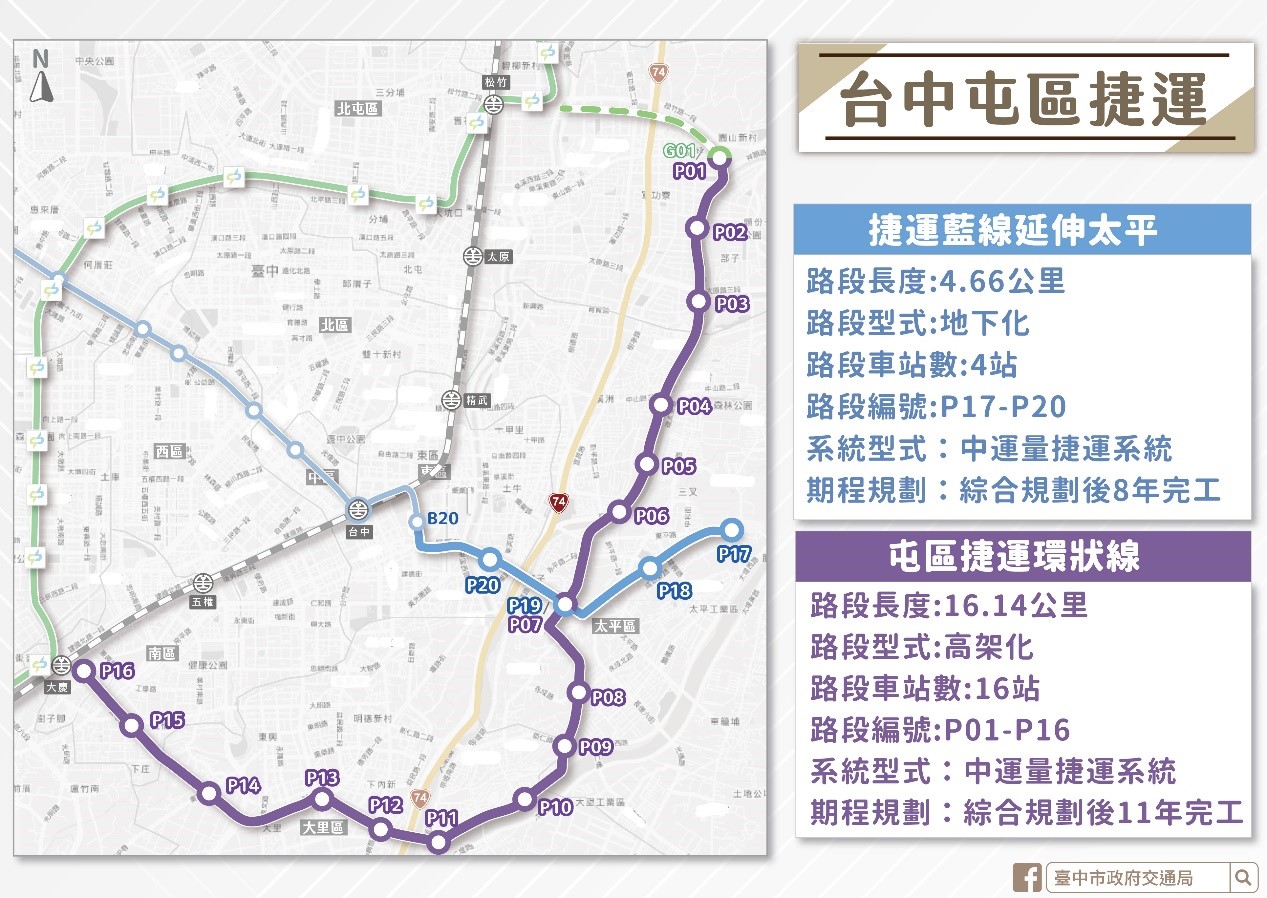

屯區捷運目前為可行性研究階段,計畫內容包括「屯區捷運環狀線」及「捷運藍線延伸太平」二路段。
- 「屯區捷運環狀線」北端從綠延G1站起,沿祥順路往南行經太平區中山路、立仁路後,經德芳南路至文心南路與建國南路口,與捷運、臺鐵大慶站轉乘,路線全長約16.14公里,設置16座高架車站。
- 「捷運藍線延伸太平」從東平路向西延伸經太平路及振興路,一直到進德路銜接捷運藍線B20站,路線全長4.66公里,設置4座地下車站。
辦理情形
可行性研究報告已於112年5月1日依交通部111年9月21日書審意見完成報告修正,並再提報交通部審查。目前已依交通部112年5月30日審查意見修正完成,並於113年3月26日再度提送中央審查, 交通部已於113年5月15日辦理現勘、113年6月20日召開初審會議,市府刻正依各單位意見修正中,完成後將儘速再提送中央審查,並積極爭取中央早日核定計畫。
最後異動時間:2024-08-14 12:12:00
